EG.D vydala nové připojovací podmínky

08.01.2026 10:00 Technické informace

Distribuční společnost EG.D vydala nové připojovací podmínky.

Připravili jsme detailní přehled změn připojovacích podmínek EGD. Zde jsou identifikované rozdíly:

  • Kapitola 2 - Závaznost požadavků

Odstavec 2.5, s textem "U nových či rekonstruovaných odběrných míst nebo předávacích míst umístění měřicího zařízení stanoví provozovatel distribuční soustavy – EG.D.", v nové verzi připojovacích podmínek chybí.

  • Kapitola 3 - Zkratky a definice

Přidána zkratka ZUE = Zařízení pro ukládání elektřiny

  • Kapitola 4.3 - Hlavní domovní vedení

Ve výpisu zařízení, která je možné instalovat v neměřené části, přibyla vyrážecí spoušť.

  • Kapitola 6.3 - Umístění ER v bytových domech

V nové verzi podmínek došlo ke zpřesnění umístění. Byla přidána možnost samostatné místnosti jako alternativy, kde lze elektroměrový rozváděč umístit.

  • Kapitola 6.9 - Výška umístění elektroměrů, 6.11 - Umístění měření

Při požadavku na jiné, než předepsané umístění rozváděče, musí toto být písemně odsouhlaseno pracovníkem EG.D z oddělení Správa TPM (Technické prostředky měření). Původní text byl "Správa měření".

  • Kapitola 7.3 - Rozměry pro montáž technických prostředků měření

Došlo k odstranění textu, který se týkal požadavků přípravu pro přijímač HDO.

  • Kapitola 8 - Vybavení elektroměrových rozváděčů

Také došlo k úpravám textů, který se týkal přijímačů HDO. Texty jsou upraveny na relé boxy.

  • Kapitola 10.2 - Jistič relé boxu

Tato kapitola byla přejmenována z "Jistič sazbového spínače" na "Jistič relé boxu". Dále je nově povoleno sazbový spínač jistit jističem 2A až 6A. Původní hodnota byla pouze 2A. Dále byl odstraněn již nerelevantní text: "Napájení sazbové cívky elektroměru se standardně připojuje ze svorky hlavního jističe.". Napájení je nově realizováno přímo v elektroměru.

  • Kapitola 10.3 - Vypínací prvek na výstupu ER

Do této kapitoly byla přidána zásadní vysvětlující věta "Vypínací prvek není vyžadován u nepřímého měření.". Toto téma bylo předmětem nejedné diskuse

  • Kapitola 10.5 - Blokování spotřebičů

Došlo ke kompletnímu přepracování kapitoly. Z kapitoly byly vypuštěny texty týkající se stávajících odběrných míst a odkazů na schémata jejich zapojení. Nově je nutné připravovat stávající odběrná místa stejně jako nová.
Došlo k integraci původní kapitoly 10.6, která samostatně řešila ovládací relé (OR).

  • původní Kapitola 10.6 - Ovládací (oddělovací) relé

Kapitola byla integrována do 10.5 viz výše.

  • Kapitola 10.6 - Měřicí transformátory proudu (původně 10.7)

Změny v technických parametrech MTP jsou v tom, že nově lze používat měřící transformátory proudu již s výkonem minimálně 5 VANovým požadavkem je, že: "Podle zákona o metrologii č. 505/1990 Sb. nesmí být platnost ověření při montáži starší než 1 rok a po celou dobu užívání.".

  • Kapitola 10.7 - Zkušební svorkovnice

Ve verzi z roku 2025 nebyla stanovena fyzická velikost pojistek pro jištění napěťového obvodu nepřímého měření. Nově je uveden požadavek na válcové pojistkové vložky velikosti 10x38, a jmenovitém proudu 2A.

  • Kapitola 11.1 - Dimenzování vodičů u přímého měření

Nově nemusí být vodiče ovládání a blokování spotřebičů označeny návlečkou přímo textem uvedeným v tabulce, ale lze použít pouze návlečku s alternativním textem "A" až "F". Zároveň musí být na dveřích rozváděče trvanlivá tabulka s klíčem pro jednoznačnou identifikaci těchto vodičů. Tedy například návlečka "A" označuje vodič "TUV", návlečka "B" označuje vodič "PV"...

  • Kapitola 11.2 - Dimenzování vodičů u nepřímého měření

Zde je změna průřezu proudových okruhů z 2,5 mm2 na 4 mm2. Také byl doplněn text: "Pokud by odběratel požadoval vzdálenost větší než 5 m, musí být projednána s pracovníkem EG.D, (Správa měření). MTP pak musí mít zatížitelnost min. 10 VA.".

  • Kapitola 15.3.3 - Jistič technického prostředku pro regulaci OZE

Stejně, jako v kapitole 10.2, i zde je nově povoleno spínací prvek jistit jističem 2A až 6A. Původní hodnota byla pouze 2A.

  • Kapitola 15.5 - Regulace TUV, PV, AKU

Text "HDO" byl nahrazen textem "relé box".

  • Kapitola 16.4 - Regulace dobíjecích stanic od 100 do 250 kW

Byla přidána věta: "V případě, že dobíjecí stanice ovládání ve 4 stupních neumožňuje, je přípustné řízení jedním relé jako u dobíjecích stanic do 100 kW."

  • NOVÁ KAPITOLA 18 - Zařízení pro ukládání elektřiny

Verze 2026 obsahuje zcela novou kapitolu věnovanou ZUE (bateriím). Požadavky shodné jako u výroben elektřiny. Je zde odkaz na samostatný dokument na www.egd.cz

  • Kapitola 19 - Revizní zpráva (původně 18)

Tato kapitola má nově číslo 19.

  • Kapitola 19.1 Výpis z RZ / Záznam o provedené dílčí kontrole EZ

V této kapitole byly přidány body e), f), g) týkající se zvýšení hodnoty jističe, úpravy zapojení a revize, tedy i v těchto případech je zapotřebí Výpis z RZ / Záznam o provedené dílčí kontrole EZ.

  • Kapitola 19.2 Revizní zpráva

Nově je nutné doložit revizní zprávu pouze při připojení mikrozdroje a výroben elektřiny

  • Kapitola 20 - Schémata (původně 19)

Také došlo k přečíslování z kapitoly 19 na 20 kvůli nové kapitole 18.

Nová verze připojovacích podmínek už neobsahuje schémata zapojení pro stávající odběrná místa s původní měřící soupravou, které původně měla čísla 5, 6, 7, 8, 9, 10, 11 a 12. Původní schéma 13 má tedy číslo 5, 15 má číslo 7, 16 má číslo 8 a 19 má nově číslo 11.
U schémat pro odběry s FVE číslo 7 (původně 15) s pomocným relé a číslo 8 (původně 16) bez pomocného relé došlo k odkladu změny používání. Dle starší verze připojovacích podmínek se mělo začít používat schéma bez pomocného relé od 1.1.2026. V nových podmínkách je ale uvedeno datum 1.7.2026. Do tohoto data je tedy nutné stále používat schéma číslo 7 (původně 15) pomocným relé (OR). Schéma číslo 8 (původně 16) bez pomocného relé (OR) lze používat až od 7.1.2026.

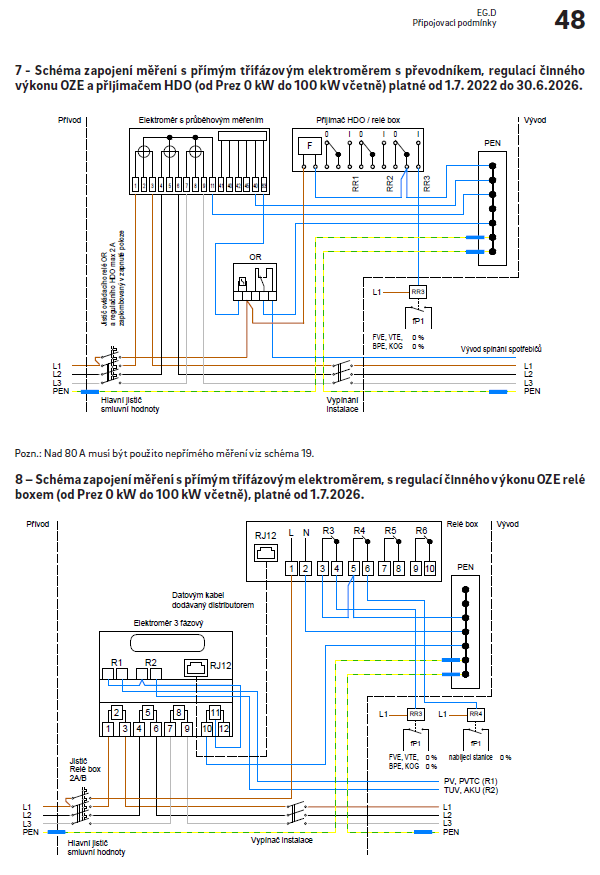

Schéma č.7 a č.8 pro odběry s FVE v EGD

  • Kapitola 21 - Vypínání elektrické energie, Hlavní vypínač, Central stop, Total stop

Opět je kapitola přečíslována z 20 na 21. Zde byl doplněn text, který umožňuje použití společného vypínacího prvku v neměřené části, kde je dvojí měření (sazby C46 a C56).

  • Kapitola 22 - Přehled činností

V tabulce došlo v podstatě pouze ke změně u přechodu na "Měření na přání", kde je nově nutné splnit požadavky na provedení elektroměrového rozváděče (materiál, konstrukce, pozice pro elektroměr a HDO, výška umístění) a zejména provedení bez krycího panelu elektroměrové části.

...a další

SHRNUTÍ HLAVNÍCH ZMĚN:

Zjednodušení a modernizace:

  • Odstranění 8 starých schémat zapojení (5-12)
  • Zjednodušení požadavků na dokumentaci (výpis místo revizní zprávy)
  • Přehlednější struktura kapitoly 10.5

Nové technologie:

  • Nová kapitola 18 o bateriích (ZUE)
  • Přechod na relé boxy (schéma 8 platné od 1.7.2026)

Technické úpravy:

  • Zvýšení průřezu vodičů u nepřímého měření (2,5 → 4 mm²)
  • Snížení požadovaného výkonu MTP (10 → 5 VA)
  • Zpřísnění platnosti ověření MTP (max. 1 rok)
  • Rozšíření rozsahu jističů pro relé boxy (2 → 2-6 A)

Administrativní změny:

  • Přejmenování "Správa měření" → "Správa TPM"
  • Zdůraznění: vypínač instalace není nutný u nepřímého měření

Celkově jde o modernizaci a zjednodušení dokumentu s důrazem na nové technologie (baterie, relé boxy) a snížení administrativní zátěže.

Nové připojovací podmínky jsou platné od 1.1.2026.

Připojovací podmínky EG.D lze stáhnout zde: https://www.egd.cz/predpisy-smlouvy-pro-elektrinu

(dokument Připojovací podmínky NN z hlediska požadavků na umístění, provedení a zapojení měřicích souprav u zákazníků a malých výroben připojených k distribuční síti NN)

Naše rozváděče vždy vyhovují všem požadavkům a změnám v připojovacích podmínkách. Přehled rozváděčů vhodných pro EGD naleznete zde.

Stále ještě očekáváme změny připojovacích podmínek ČEZ Distribuce, proto sledujte naše stránky, nebo se přihlaste k odběru novinek. Stačí vyplnit email do políčka "Ať vám nic neunikne" níže.
